海宁中路跨西盐河桥维修加固工程进入上部结构施工
来源:江苏海建交建分公司 作者:王耀 浏览次数:4511 录入时间:2020-05-04

海宁中路跨西盐河桥维修加固工程自3月12日开工至今,项目部为早日完成施工任务,弥补因疫情耽误的工期,精心策划,合理安排施工工序,到目前已完成下部结构灌注桩施工和路面沥青混凝土铣刨等施工,占总体工程量的30%。

5月3日,工程开始进入上部结构施工,按照设计要求,要对原有的120片规格为13m预应力板梁进行拆除,架设重新设计的高规格板梁,该分项工程计划5月底完成。

板梁拆除属于临边高空作业,危险系数较高,项目部高度重视并针对西盐河桥实际情况编制桥梁拆除专项方案,于4月初邀请市住建局、江苏海洋大学、市公路网管理与应急指挥中心、中设设计集团、江苏华新设计院等道路桥梁专家进行方案论证,经各专家充分讨论,方案整体可行,专项方案于4月24日正式批复通过。

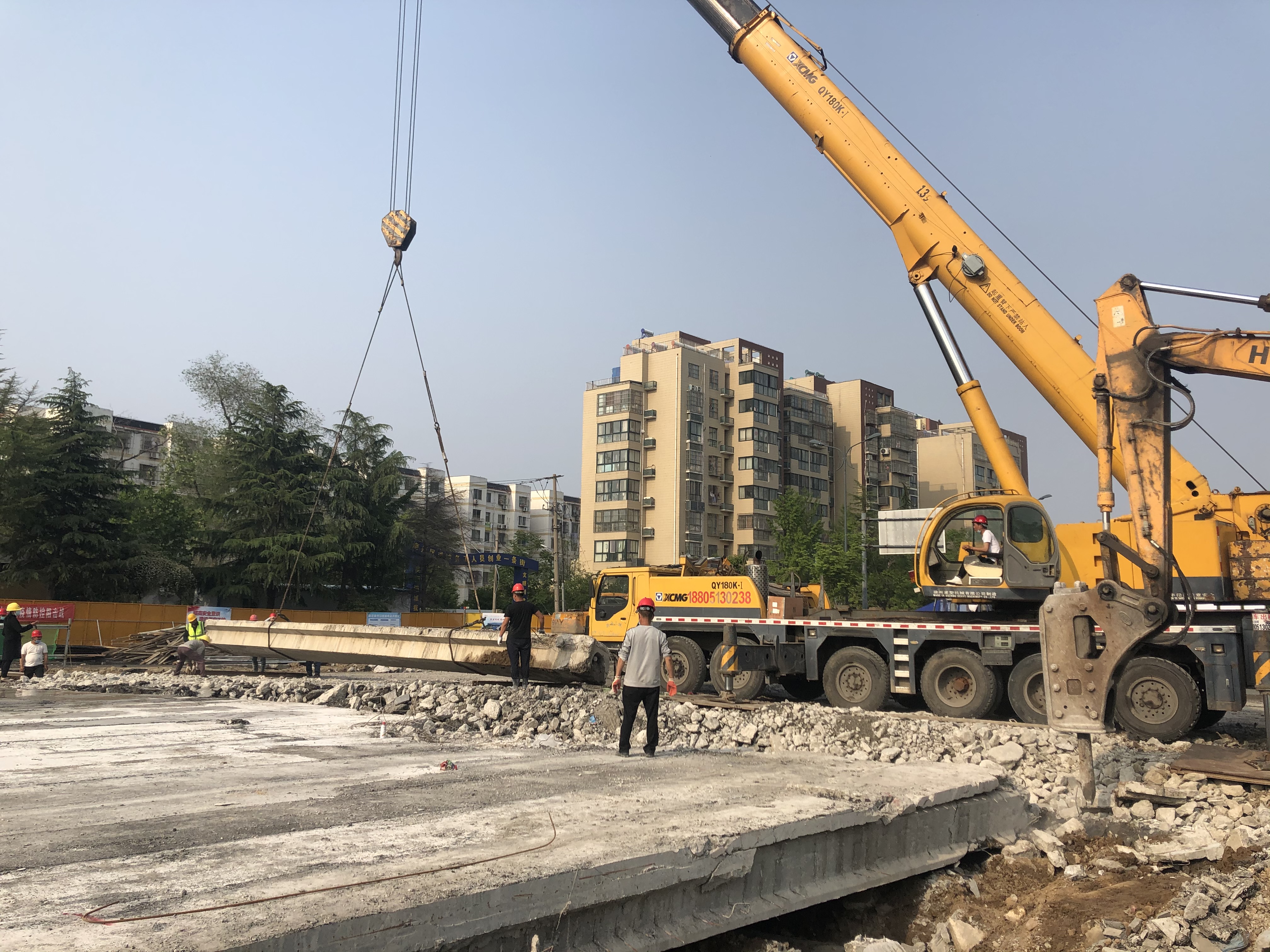

目前板粱拆除施工正紧张有序的按照方案要求逐步推进。项目部人员放弃五一假期,全员投入工程施工,安全员全程监控拆除作业,不放过一丝一毫的危险源排查工作,技术员现场跟踪,规范工艺,做到安全有保障,质量有把握。
